TTĐ Hà Nội quyết tâm thi công sửa chữa lớn đường dây 500kV Thường Tín – Nho Quan về đích đúng hẹn

Thứ sáu, 17/2/2023 | 17:30 GMT+7
Trong không khí vui tươi, phấn khởi, với khí thế khẩn trương bắt tay vào công việc ngay từ những ngày đầu xuân năm mới và những định hướng đề ra cho năm 2023 của Truyền tải điện (TTĐ) Hà Nội, từ ngày 14/02 đến ngày 19/02/2023, TTĐ Hà Nội đã đăng ký cắt điện để thực hiện vệ sinh cách điện; kiểm tra cách điện, phụ kiện và sửa chữa lớn thay xà, lắp đặt tạ bù đường dây (ĐZ) 500 kV 582 Nho Quan (T500NQ) – 573 Thường Tín (T500TT).

Ông Nguyễn Văn Đàm – Phó phòng kỹ thuật TTĐ Hà Nội cho biết: Đội TTĐ Hà Nội 3 được giao quản lý tuyến ĐZ này đã phối hợp với phòng lập Phương án thi công và biện pháp an toàn chi tiết, tỉ mỉ có tính đến tất cả các yếu tố công việc phát sinh và nguy cơ mất an toàn khi thực hiện công việc.

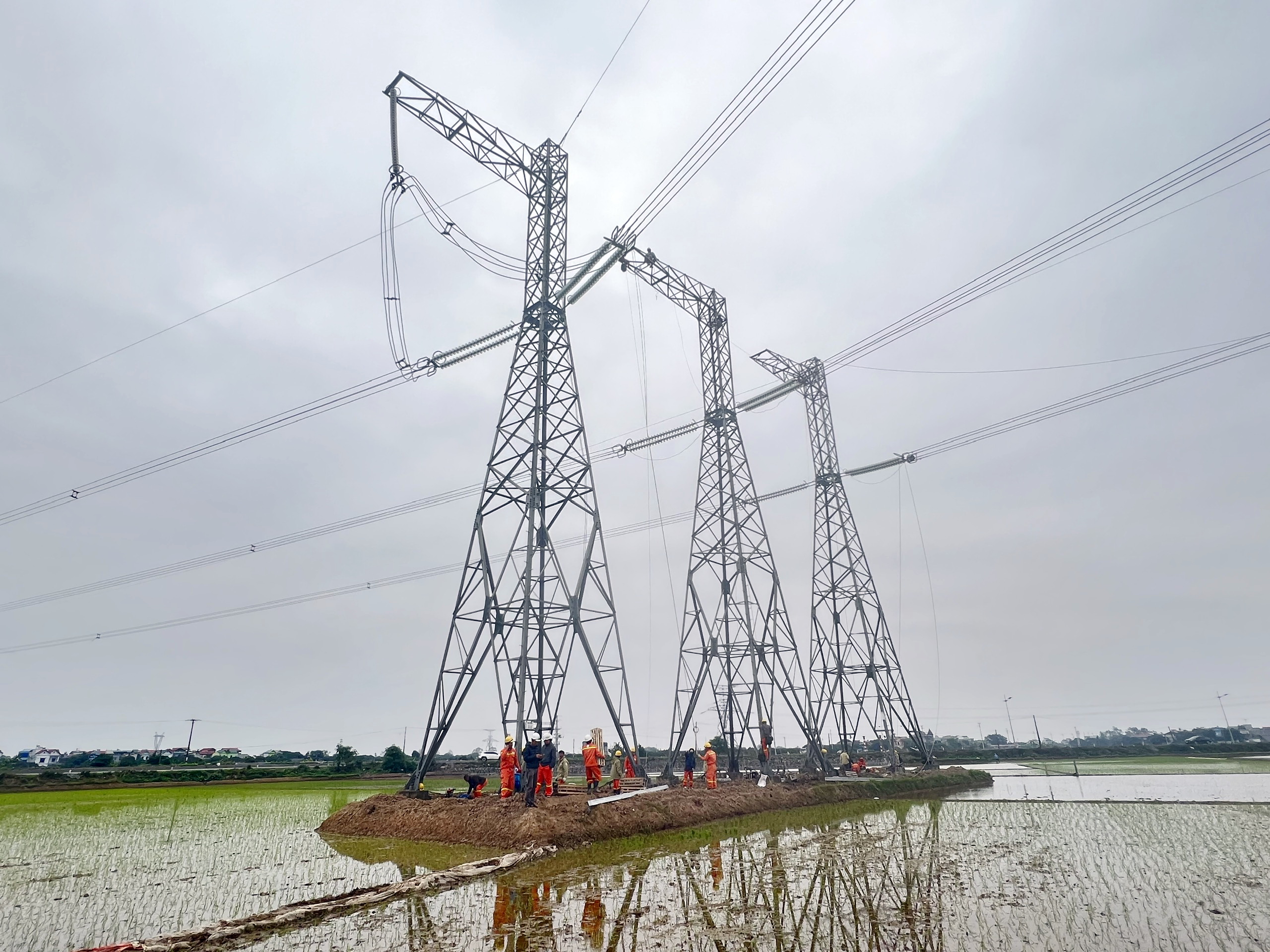

Đội TTĐ Hà Nội 1 thi công lắp đặt xà và tạ bù chống văng lắc tại vị trí cột 105

Đúng vào lúc 06h30’, ngày 14/02/2023 tuyến ĐZ 500 kV 582 Nho Quan (T500NQ) – 573 Thường Tín (T500TT) bàn giao cho đơn vị QLVH, Đội TTĐ Hà Nội 3 đã thực hiện cấp phiếu công tác, cho phép vào làm việc, mọi công việc được thực hiện theo đúng quy trình như kiểm tra dụng cụ an toàn trước khi vào làm việc, tiếp địa ngắn mạch, tiếp địa chống cảm ứng tại vị trí làm việc, báo cáo bằng hình ảnh theo Quy định của PTC1.
Dù khối lượng công việc nhiều, địa hình thi công phức tạp, TTĐ Hà Nội đang tập chung nhân lực, vật lực để thi công 65 vị trí đảm bảo an toàn tuyệt đối và đúng tiến độ đóng điện ĐZ vào ngày 19/02/2023./.

Một số hình ảnh:

Vận chuyển vật tư vào vị trí cột 113



Đội TTĐ Hà Nội 3 thi công lắp đặt xà và tạ bù chống văng lắc tại vị trí cột 93

Thi công lắp đặt xà và tạ bù chống văng lắc tại vị trí cột 113

Vũ Văn Tiến – TTĐ Hà Nội
