NPMB nỗ lực vượt qua khó khăn, vướng mắc trong thi công dự án Đường dây 500/220kV Nho Quan – Phủ Lý – Thường Tín

Thứ tư, 23/8/2023 | 14:00 GMT+7
Bắt đầu khởi công từ 11/2018, Dự án Đường dây 500/220 kV Nho Quan – Phủ Lý – Thường Tín với chiều dài toàn tuyến là 80 km gồm 230 vị trí cột và 102 khoảng néo. Dự án có quy mô đầu tư gồm 01 mạch đường dây 500kV từ trạm biến áp (TBA) 500 kV Nho Quan đi TBA 500 kV Thường Tín và 02 mạch đường dây 220 kV từ TBA 500 kV Nho Quan đi TBA 220 kV Phủ Lý, trong đó đoạn tuyến đầu từ TBA 500 kV Nho Quan đến Cột G4 là tuyến đường dây 06 mạch gồm 01 mạch cấp điện áp 500 kV và 05 mạch cấp điện áp 220 kV (02 mạch đi TBA 220 kV Phủ Lý, 02 mạch đi TBA 220 kV Thanh Nghị và 01 mạch đi TBA 220 kV Ba Chè).

Tuy nhiên đến nay, các khó khăn, vướng mắc liên quan đến việc điều chỉnh tuyến đoạn qua khu du lịch Tam Chúc Hà Nam đã làm ảnh hưởng không nhỏ đến tiến độ thi công chung của các dự án.

Việc dự án phải kéo dài hoàn thành thi công nhất là trong đoạn tuyến 6 mạch từ TBA 500 kV Nho Quan đến Cột G4 đã làm chậm tiến độ đấu nối đến TBA 220 kV Thanh Nghị, đây là Trạm biến áp có vai trò quan trọng cấp điện cho các phụ tải của tỉnh Hà Nam, đặc biệt trên địa bàn tỉnh có nhiều nhà máy xi măng.

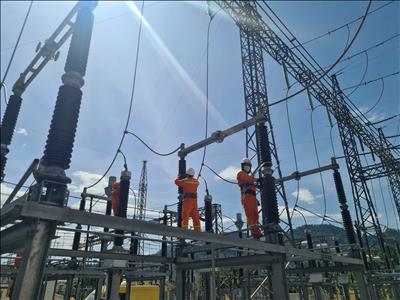

Nhà thầu tháo dỡ đấu nối khỏi cột KEMA và kéo rải dây siêu nhiệt từ cột G4 đến cột 13.1

Hiện nay, sau nhiều cuộc họp bàn với đơn vị thi công, đơn vị tư vấn cùng việc kiểm tra tiến độ tại công trường thi công, NPMB đã đồng ý thực hiện giải pháp đấu nối tạm thời Đường dây 220kV Nho Quan – Thanh Nghị transit qua Đường dây 220kV Nho Quan – Ba Chè hiện hữu, trong đó mạch Đường dây 220kV Thanh Nghị - Ba Chè đấu nối qua 02 cột KEMA do Cột G4 hiện hữu không đảm bảo treo đồng thời 02 mạch dây 2xACSR330/43. Cùng với sự vào cuộc quyết liệt của chính quyền địa phương từ cấp tỉnh/huyện/xã có đường dây đi qua đã tạo mặt bằng để đơn vị thi công triển khai dự án, NPMB và các đơn vị liên quan đã thực hiện đóng điện thành công 02 mạch đường dây đấu nối tạm vận hành từ năm 2020. Tuy nhiên, đặc thù cột KEMA là chủng loại cột được sử dụng trong tình huống cần sửa chữa, xử lý sự cố khẩn cấp đường dây cao áp với thời gian ngắn dưới 6 tháng. Do đó, NPMB cũng phải gấp rút làm việc cùng các nhà thầu để đưa ra giải pháp sớm tháo dỡ cột KEMA, đồng thời chuyển đấu nối Đường dây 220kV Ba Chè – Thanh Nghị vào Cột G4, thay thế dây dẫn 2xACSR330/43 bằng loại dây siêu nhiệt ACCC425 từ cho đoạn đấu nối tạm cho cả 2 mạch Đường dây 220kV Thanh Nghị - Nho Quan và Thanh Nghị - Ba Chè, ưu tiên hàng đầu vẫn phải đảm bảo yêu cầu cung cấp điện cho TBA 220kV Thanh Nghị.

Tuy nhiên, giải pháp này phải cắt điện đồng thời cả 02 mạch Đường dây 220kV cấp điện cho TBA 220kV Thanh Nghị để đảm bảo đủ điều kiện an toàn thi công. Qua nhiều lần làm việc, trao đổi với các cấp điều độ, việc thực hiện cắt điện 02 mạch ĐZ 220kV nói trên làm ảnh hưởng nghiêm trọng đến khả năng cung cấp điện cho các phụ tải tỉnh Hà Nam, trong khi có đến 10 nhà máy xi măng lớn đang tập trung sản xuất sau đại dịch COVID-19 nên việc xin cắt điện thi công bắt buộc phải trì hoãn.

Nhận thấy việc đường dây 220 kV qua cột KEMA trên đã vận hành trong thời gian dài có nguy cơ không còn đủ an toàn khi bước vào mùa mưa bão 2023, cần thiết phải thực hiện tháo dỡ và xử lý nhanh chuyển đấu nối đường dây 220 kV sang cột thép, NPMB đã chủ động làm việc với UBND tỉnh và Sở Công thương tỉnh Hà Nam hỗ trợ, chủ trì làm việc với các nhà máy xi măng trên địa bàn, Công ty điện lực Hà Nam tính toán phụ tải sản xuất để thực hiện công tác cắt điện. Tuy nhiên, các nhà máy xi măng có kế hoạch sản xuất riêng, nên việc lựa chọn thời gian thích hợp để giảm tải gặp nhiều khó khăn. Sau nhiều nỗ lực, cuối cùng các nhà máy xi măng cũng đã thống nhất phối hợp giảm tải các dây chuyền và xác nhận để Trung tâm điều độ Hệ thống điện miền Bắc tính toán, bố trí cắt điện trong khoảng 28 giờ vào giai đoạn cuối tháng 7/2023.

Hoàn thiện đấu nối tại cột G4 mạch Đường dây 220 kV Thanh Nghị - Bà Chè

Để đảm bảo thực hiện đúng thời gian cắt điện nêu trên, NPMB yêu cầu đơn vị thi công phải bố trí tăng cường nhân lực, máy móc, thiết bị luôn ở trạng thái chuẩn bị sẵn sàng. Dù thời tiết không thực sự ủng hộ, công nhân trên cột liên tục phải di chuyển xuống vì những cơn mưa nặng hạt, nhưng với tinh thần cùng sự quyết tâm vượt khó của toàn công trường để kịp thời hoàn thành đóng điện cấp điện lại cho toàn phụ tải, NPMB đã phối hợp chặt chẽ cùng các đơn vị để hoàn thiện đấu nối đóng điện 02 mạch ĐZ 220kV Thanh Nghị - Nho Quan, Thanh Nghị -Ba Chè vào lúc 09h00 ngày 31/7/2023.

Mặc dù còn gặp nhiều khó khăn trong quá trình thống nhất cắt điện cũng như điều kiện thi công, nhưng với sự quan tâm, động viên thường xuyên của Tổng Công ty Truyền tải điện Quốc gia, lãnh đạo NPMB trong việc chỉ đạo, tháo gỡ từng bước những khó khăn vướng mắc, NPMB đã thực hiện tháo dỡ tuyến tạm qua 02 cột KEMA và đấu nối đóng điện trở lại Đường dây 220kV Thanh Nghị - Nho Quan, Thanh Nghị - Ba Chè đủ điều kiện vận hành, đảm bảo an toàn cho lưới điện theo kế hoạch được giao.

Phạm Tùng Lâm - P.KT NPMB
