Ngày 21/5/2023, hơn 70 CBCNV của Truyền tải điện Đăk Nông (thuộc Công ty Truyền tải điện 3 – PTC3) đã xử lý độ cao pha - đất không đạt theo Quy phạm trang bị điện trên đường dây 500kV Pleiku - Đắk Nông, để bảo đảm cho đường dây vận hành an toàn, ngăn ngừa sự cố lưới điện do người dân, phương tiện máy thi công qua lại trong hành lang.

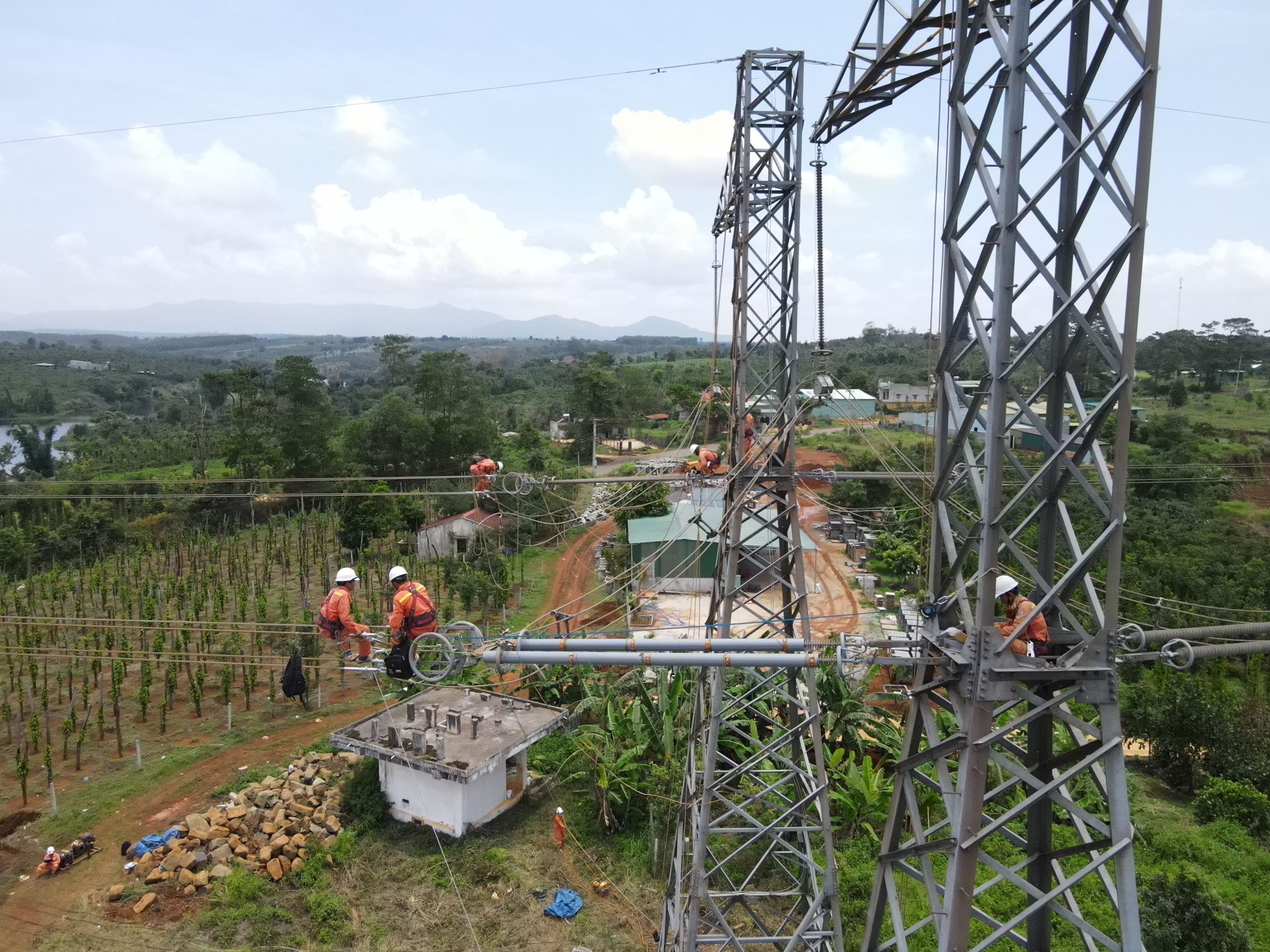

CBCNV Truyền tải điện Đăk Nông đã xử lý độ cao pha - đất khoảng cột 2875 - 2876 đường dây 500kV Pleiku - Đăk nông
Ông Nguyễn Hùng Cường, Phó Giám đốc Truyền tải điện Đắk Nông cho biết: Tình hình kinh tế xã hội ngày càng phát triển, trước đây khu vực từ vị trí 2873 - 2886 đường dây 500kV Pleiku - Đăk Nông, đi qua huyện Đắk Glong, tỉnh Đắk Nông là khu vực hẻo lánh, chủ yếu là rừng, khu vực ít dân cư sinh sống, mật độ giao thông chưa phát triển. Đến nay dân cư khu vực dọc đường dây đã có người dân qua lại, khai hoang canh tác trồng cây công nghiệp, hoa màu xen canh.
Ngoài ra, khoảng cột 2875-2776 trước đây thiết kế cho khu vực ít dân cư, không có người qua lại nên thiết kế khoảng cột có độ cao pha đất thấp. Mặt khác sự giãn nở của dây dẫn theo nhiệt độ và dòng tải sau một thời gian vận hành (hơn 29 năm) đã dẫn đến khoảng cách pha đất không đạt theo quy định của Quy phạm Trang bị điện đối với đường dây 500kV là ≥10m nên không đảm bảo an toàn cho đường dây, người và phương tiện qua lại dưới hành lang; cường độ điện trường tại khoảng trụ này là 6,15 kV/m vượt tiêu chuẩn 5 kV/m gây ảnh hưởng tới sức khỏe của người dân canh tác dưới hành lang đường dây.

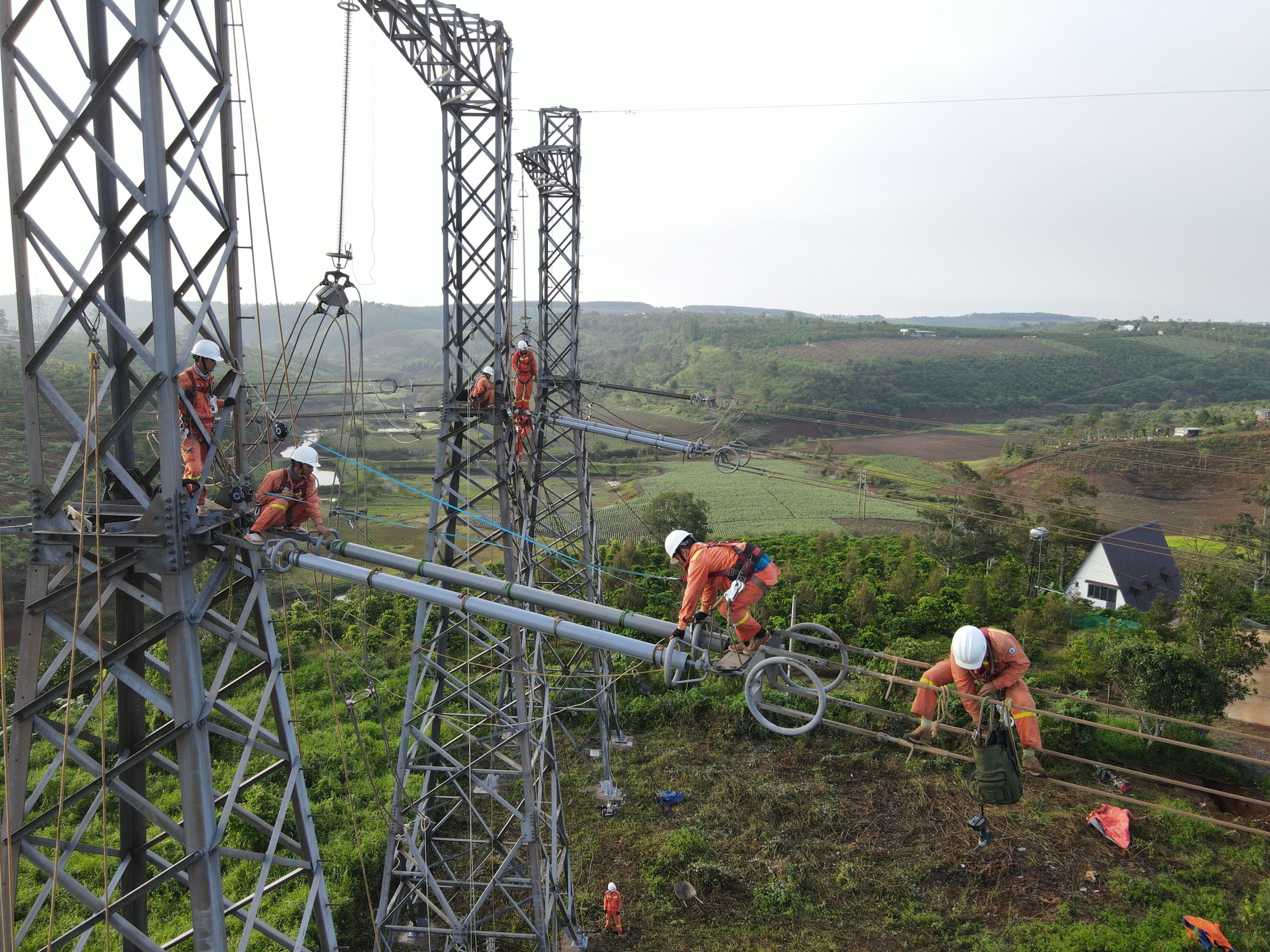

Công tác xử lý khoảng cách pha - đất không đạt theo quy phạm trang bị điện tại khoảng cột 2875-2876 thuộc khoảng néo 2873-2886 đường dây 500kV Pleiku - Đắk Nông đã được thống nhất với các phương án cụ thể: Thi công căng lại dây dẫn 03 pha - bố trí hệ thống kéo chính giải phóng lực căng, rút, cắt dây dẫn, ép nối lại khóa néo, lấy lại độ võng tại vị trí 2873; Bố trí hệ thống kéo phụ giải phóng lực căng vị trí 2877; Kiểm tra tình trạng cách điện, các phụ kiện liên kết tại các vị trí 2874-2886; Sang puly dây dẫn và ngược lại tại các vị trí đỡ 2874-2885; Kiểm tra tình trạng cách điện các phụ kiện liên kết 2874-2886 và đo độ cao pha - đất trước, trong và sau khi kéo 2875-2876.
Khoảng cách pha - đất tại khoảng cột 2875 - 2876 đường dây 500kV Pleiku - Đăk Nông đã được hoàn thành theo đúng kế hoạch và phương án đề ra
Với công tác chuẩn bị chu đáo, bố trí phân công công việc hợp lý giữa các nhóm công tác phối hợp nhuần nhuyễn, nhanh nhạy, cùng tinh thần làm việc trách nhiệm, tuân thủ cao của CBCNV từ giám sát đến thi công trên công trường, sau hơn 08 giờ triển khai, nội dung xử lý khoảng cách pha - đất tại các khoảng cột đường dây 500kV Pleiku - Đắk Nông của Truyền tải điện Đắk Nông đã hoàn thành đúng tiến độ kế hoạch đề ra, đảm bảo đúng yêu cầu kỹ thuật, chất lượng công trình và đảm bảo an toàn lao động.
Hồ Hy Vọng
